防水工程施工及验收

发布日期:2017-2-10   编辑:hbyqfs   阅读次数:2940

一、水泥砂浆防水施工

  <一>基层要求

  水泥砂浆防水层的基层质量应平整、坚实、清洁,并应充分湿润、无明水;基层表面的孔洞、缝隙,应采用与防水层相同的水泥砂浆堵塞并抹平;施工前应将预埋件、穿墙管预留凹槽内嵌填密封材料后,再施工。

  <二>施工做法

  <三>、检查和验收

  1、水泥砂浆防水层检查和验收数量,应按施工面积每100㎡抽查1处,每处10㎡,且不得少于3处。

  2、水泥砂浆防水层与基层之间应结合牢固,无空鼓现象。

  3、水泥砂浆防水层表面应密实、平整,不得有裂纹、起砂、麻面。

  4水泥砂浆防水层施工缝留槎位置应正确,接槎应按层次顺序操作,层层搭接紧密。

  5、水泥砂浆防水层的平均厚度应符合设计要求,最小厚度不得小于设计值的85%

  6、水泥砂浆防水层表面平整度的允许偏差為5mm

二、卷材防水层施工

  <一>施工要求

  1、卷材防水层的基面应坚实、平整、清洁,并符合卷材的施工要求。

  2、卷材搭接宽度

  3卷材铺贴前,所有穿过防水层的管道、预埋件均应施工完毕,并做了防水处理。

  4铺贴后,严禁在防水层上打眼开洞,以免引起水的渗漏。

  <二>外防外贴法施工工艺

  1垫层施工

  2砌永久性保护墙

  在结构墙體的设计位置外侧,用M5砂浆砌筑半砖厚的永久性保护墙體。

  3抹找平层

  在垫层和永久性保护墙表面抹的水泥砂浆找平层。找平层厚度,阴阳角的圆弧和平整度应符合设计要求。

  4涂布基层处理剂

  找平层干燥干净,按所用的不同卷材,涂布相应的基层处理剂,如用空铺法,可不涂布基层处理剂。

  5复杂部位增强处理

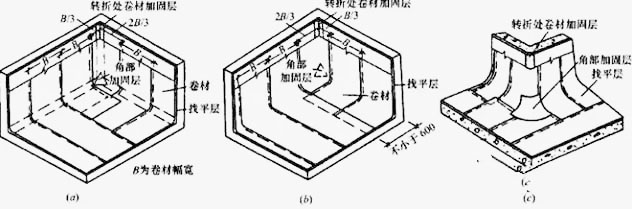

  阴阳角、转角等部位在铺贴防水层前,应用墙體同种防水卷材作附加增强处理。

  6铺贴卷材

  (1)地下室工程卷材防水层应先铺贴平面,后铺贴立面。

  (2)平面与立面交界处,先铺贴平面部位的半幅卷材,后沿阴角根部由下向上铺贴立面的另一半卷材。

  (3)自平面折向立面的防水卷材,应与永久性保护墙體紧密贴严。

  (4)粘贴封口条:卷材铺贴完毕后,对卷材長边和短边的搭接缝应进行嵌缝处理,再封口密封处理。

  7 平立面保护层

  1保护隔离层铺设完后,平面部位即可浇筑40~50mm厚的C20细石混凝土保护层。

  (2)立面部位(永久性保护墙體)防水层表面抹20mm 1:2.5~1:3水泥砂浆保护层。

  8底板及立墙施工

  9铺贴外墙立面卷材防水层

  (1)将甩槎防水卷材上部的保护隔离卷材撕掉,露出卷材防水层,沿结构外墙进行接槎铺贴。

  (2)铺贴完后,用胶粘剂粘贴的防水层,用密封材料对搭接缝进行嵌缝处理,并封条盖缝,封边。

  10外墙防水层保护层施工

  验收后,可在卷材防水层的外侧点粘5~6mm聚乙烯泡沫塑料片材、40mm聚苯乙烯泡沫塑料保护层。

  11回填、散水、密封

  回填土须分层夯实,不得有石块,碎砖,灰等杂物,距墙面500mm范围内宜用粘土或2:8灰土回填。

  <三>检查和验收

  1、 主控项目:卷材防水层所用卷材及主要配套材料必须符合设计要求;卷材防水层在转角处、变形缝、施工缝、穿墙管等部位做法须符合设计要求。

  2一般检验项目

  铺贴卷材防水层时,立面卷材接槎的搭接宽度,高聚物改性沥青类卷材為150mm,合成高分子类卷材為100mm,且上层卷材应盖过下层卷材。

  3卷材防水层的搭接缝应粘贴或焊接牢固,不得有扭曲、皱折、翘边和起泡等缺陷。

  4侧墙卷材防水层的保护层与防水层应结合紧密,保护层厚度应符合设计要求。

  5卷材搭接宽度的允许偏差為-10mm
